抓产业 抓项目 抓招商 | 印江沙子坡风电场项目建设有序推进
来源:今印江新闻客户端
发布时间:2025-03-13 15:06
浏览量:533

人勤春来早。伴随着春天的脚步,印江自治县沙子坡风电场项目施工现场一派繁忙,建设者们正加班加点抢工期、赶进度,全力以赴保障项目建设快速推进。

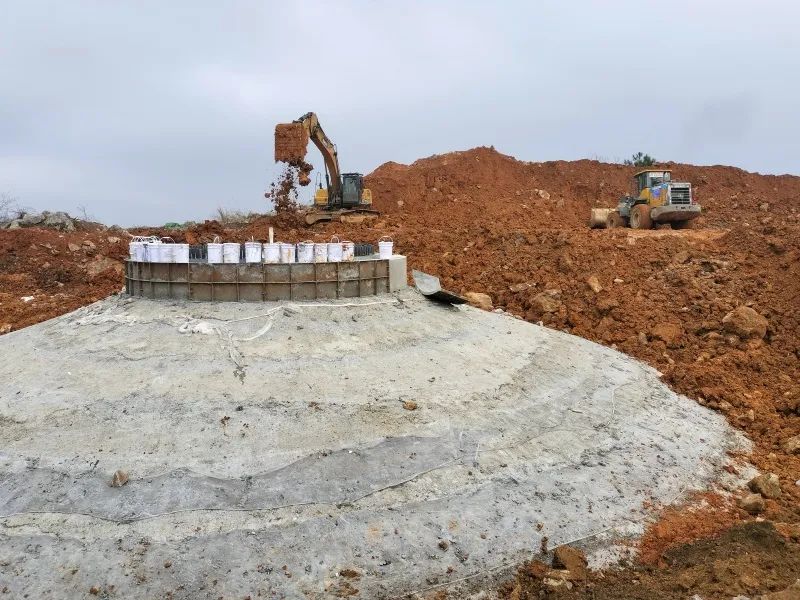

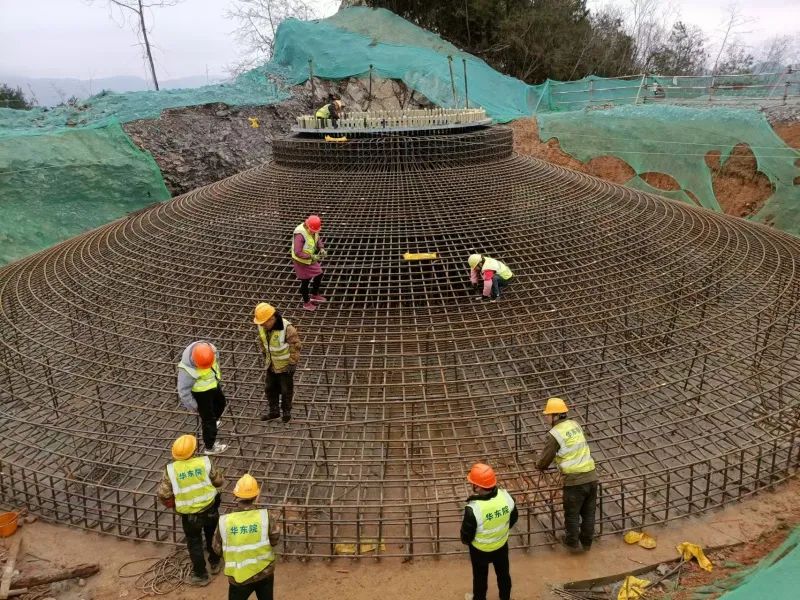

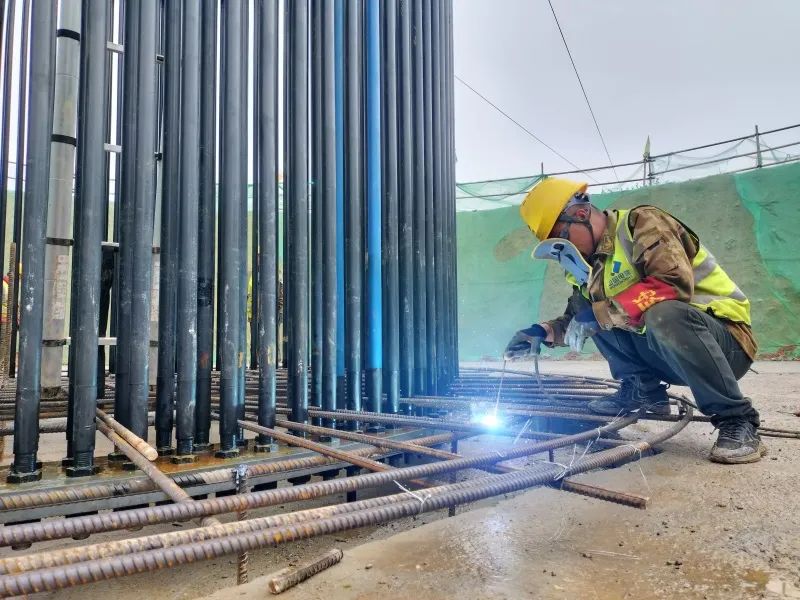

3月11日,记者在沙子坡风电场5号风机施工点看到,现场施工人员正有序焊接风机基础钢筋,进行钢筋分布打点,为该基站60多吨钢筋分布做施工前准备。同样,在6号基坑,挖掘机、铲车轰鸣声不断,正在对基坑进行回填,机械与人力协同合作,效率与精细齐抓共进。
自项目启动以来,施工团队克服地形复杂、气候多变等诸多困难,严格按照施工计划有序推进。
“钢筋班组有10人,雨天在后台加工,晴天就到前台绑扎。我们严格执行每一个施工环节,在质量把控上,项目部从原材料进场开始,每一道施工工序都严格执行旁站监督和抽检,工程质量各项指标必须达到国家相关标准,同步开展质量专项检查验收率达到100%。”沙子坡风电场钢筋班班长卢伟介绍道。

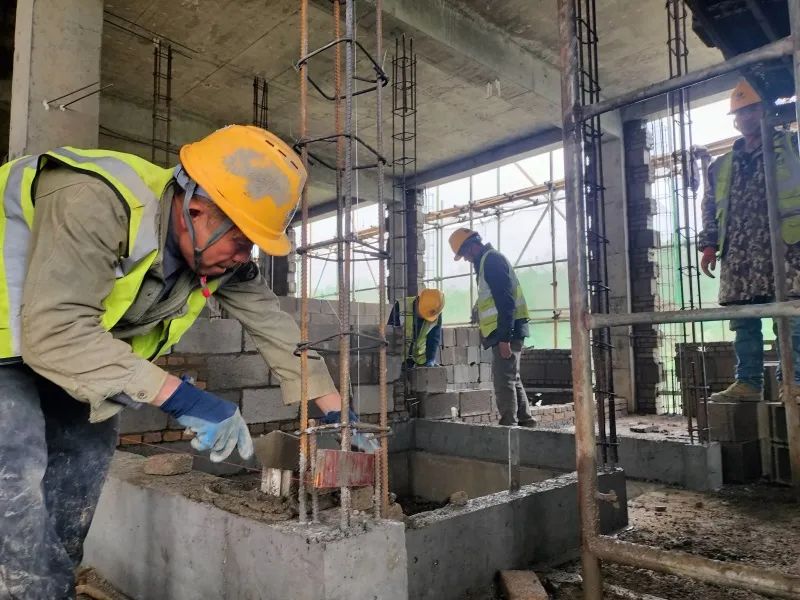

同样,在杉树镇何家梁子风电场升压站施工现场,工人们正有序进行配套设施建设。“这边主体已经完成,现在是砌墙、抹灰、贴砖,大概在五月底可以完工。”印江沙子坡风电场升压站现场施工负责人雷龙表示。
为保障项目顺利推进,项目部成立安全管理组、机电管理组、土建管理组等,按需施策、抽调人员兼任手续办理、征地协调,通过“一日一汇报,一周一总结,一月一调度”的管理方式稳步推进风电场项目建设进度。
“目前,沙子坡风电场现场施工人数有162人,分风电场施工班组、升压站施工班组、桥梁施工班组、集电线路施工班组。沙子坡风电场16台风机,目前已经完成9台风机基座的浇筑,预计在四月初进行首台风机吊装。”印江沙子坡风电场土建管理专责人孙浩炜说。
据了解,沙子坡风电场项目位于沙子坡镇、板溪镇、杉树镇、中兴街道境内,总投资4.9789亿元,拟安装16台单机容量6.25MW的风力发电机组,装机总容量100MW,以110千伏架空输出线路接入德江共和变电站,输出线路总长15千米。建成后,每年上网电量1.7亿千瓦时,售出电价约5800万元,实现税收600万元以上,每年可节约标准煤5万吨,有效减少对传统化石能源的依赖,助力节能减排。(印江融媒体中心记者 任明勤 杨文姜)
监制:左禹华 总编:蒋智江 编审:张江勇 编辑:王琴
